پیشرفت فیزیکی فولاد آرتاویل از مرز ۷۰ درصد گذشت

توسط

مجتمع آهن و فولاد الماس آرتاویل (دیساکو) با راهبری هلدینگ توسعه معادن و فلزات، به پیشرفت فیزیکی بیش از 70 درصد در بخش‌های عمرانی و نصب تجهیزات دست یافته است. این پروژه استراتژیک با هدف تولید سالانه 1.1 میلیون تن آهن اسفنجی، زیرساخت‌های حیاتی انرژی و حمل‌ونقل خود را تکمیل کرده است. بر اساس برنامه‌ریزی‌ها، این مجتمع در دهه فجر 1405 با ایجاد اشتغال برای بیش از 4500 نفر به بهره‌برداری نهایی می‌رسد.

جهش عمرانی در پروژه پیشران فولاد اردبیل

مجتمع آهن و فولاد الماس آرتاویل که با نام تجاری دیساکو شناخته می‌شود، یکی از پروژه‌های کلیدی و پیشران در صنعت فولاد کشور محسوب می‌شود. این طرح بزرگ صنعتی تحت نظارت و راهبری «هلدینگ سرمایه‌گذاری توسعه معادن و فلزات» در استان اردبیل مراحل اجرایی خود را طی می‌کند. هدف‌گذاری اصلی این مجموعه، دستیابی به ظرفیت تولید 1.1 میلیون تن آهن اسفنجی در سال است تا بخشی از نیاز زنجیره فولاد کشور را مرتفع سازد.

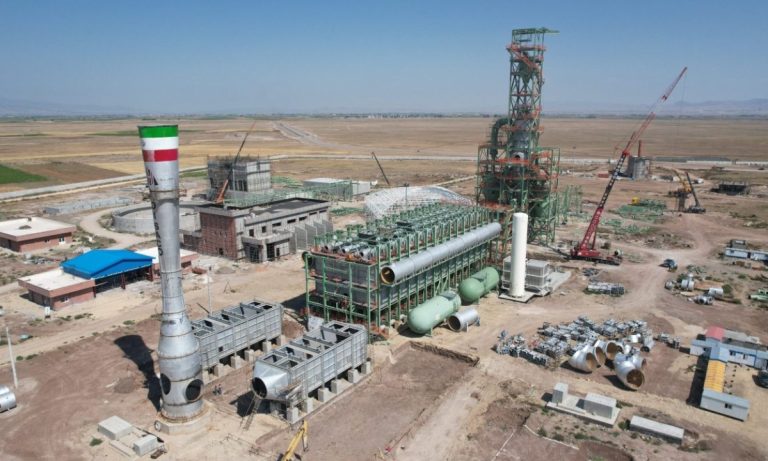

گزارش‌های فنی و مهندسی تا پایان آذرماه 1404 نشان‌دهنده سرعت بالای اجرای عملیات در این سایت صنعتی است. طبق آخرین آمار، پیشرفت فیزیکی پروژه در بخش‌های عمرانی، خطوط تولید و نصب تجهیزات واحد احیای مستقیم از مرز 70 درصد عبور کرده است. تیم‌های فنی هم‌اکنون با تمرکز ویژه، عملیات نصب تجهیزات اصلی کارخانه را با جدیت تمام دنبال می‌کنند.

استراتژی تامین آب پایدار از طریق پساب

مدیران پروژه با نگاهی به توسعه پایدار و حفظ منابع آبی منطقه، رویکرد متفاوتی را برای تأمین آب مجتمع اتخاذ کرده‌اند. برنامه اصلی این شرکت استفاده از پساب تصفیه شده فاضلاب شهر اردبیل برای مصارف صنعتی است. در همین راستا، عملیات اجرایی خط انتقال آب به طول 12 کیلومتر آغاز شده و با سرعت مناسبی پیش می‌رود.

همچنین ساخت تصفیه‌خانه اختصاصی مجتمع نیز در دستور کار قرار دارد. بخش‌های عمرانی این تصفیه‌خانه تکمیل شده و شرایط برای مرحله بعدی یعنی نصب تجهیزات مکانیکی و تأسیساتی کاملاً فراهم است. این اقدام ریسک کمبود آب را در زمان بهره‌برداری به حداقل می‌رساند.

تکمیل شبکه برق و گازرسانی

توسعه زیرساخت‌های انرژی هم‌زمان با ساخت واحد اصلی در حال انجام است. در بخش برق، یک دستگاه ترانسفورماتور قدرتمند با ظرفیت 50 مگاولت‌آمپر که محصول توان مهندسان داخلی است، به سایت پروژه منتقل شد. همچنین تأمین 25 مگاوات برق مورد نیاز دوران ساخت و راه‌اندازی از طریق پست «کمی‌آباد» و خط اختصاصی در جریان است. به موازات این اقدامات، تیم‌های اجرایی مشغول احداث خط انتقال برق فشار قوی به طول 10.5 کیلومتر هستند.

در حوزه گازرسانی نیز اقدامات موثری صورت گرفته است. خط انتقال گاز به طول 8 کیلومتر که از خط اصلی چلوند–اردبیل منشعب می‌شود، به‌طور کامل احداث شده است. علاوه بر این، عملیات ساخت ایستگاه تقلیل فشار گاز (CGS) نیز با پیشرفت 25 درصدی در حال پیگیری است تا سوخت مورد نیاز واحد احیای مستقیم بدون وقفه تأمین شود.

اتصال به شبکه ریلی و افق اشتغال‌زایی

یکی از مزیت‌های رقابتی دیساکو، اتصال مستقیم به شبکه حمل‌ونقل ریلی کشور است. خط راه‌آهن اختصاصی مجتمع به طول 4.5 کیلومتر به‌طور کامل ساخته و تکمیل شده است. این خط ریلی با بهره‌برداری رسمی از راه‌آهن سراسری اردبیل–میانه، آماده سرویس‌دهی و جابه‌جایی مواد اولیه و محصولات خواهد بود که هزینه‌های لجستیک را به‌شدت کاهش می‌دهد.

تمام مراحل ساخت واحد احیای مستقیم و زیرساخت‌های جانبی آن با تکیه بر توان فنی و مهندسی داخلی پیش می‌رود. با تداوم روند فعلی پیشرفت، پیش‌بینی می‌شود این پروژه ملی در دهه فجر سال 1405 وارد مدار تولید شود. افتتاح این طرح نقش بسزایی در اقتصاد منطقه ایفا می‌کند و زمینه اشتغال مستقیم و غیرمستقیم را برای بیش از 4500 نفر از جوانان و متخصصان فراهم خواهد کرد.

***

پیشرفت متوازن پروژه فولاد آرتاویل در دو جبهه «تجهیزات تولید» و «زیرساخت‌های یوتیلیتی» نشان‌دهنده بلوغ مدیریتی در این طرح است. بسیاری از پروژه‌های فولادی پس از تکمیل کارخانه با چالش تأمین آب، برق یا گاز مواجه می‌شوند، اما دیساکو با پیش‌بینی هم‌زمان خطوط انتقال و ایستگاه‌ها، این ریسک را خنثی کرده است. استفاده از پساب شهری یک نقطه قوت استراتژیک است که پایداری تولید را در برابر تنش‌های آبی تضمین می‌کند. همچنین اتصال به ریل قبل از افتتاح کارخانه، حاشیه سود این واحد را از طریق کاهش هزینه حمل‌ونقل تضمین خواهد کرد.
